我國在建海上風電項目概況

2017-09-30 10:49:28 《風能產業》  點擊量: 評論 (0)
截止2017年8月31日,我國開工建設的海上風電項共19個,項目總裝機容量4799 05MW。項目分布在江蘇、福建、浙江、廣東、河北、遼寧和天津七個?。ㄊ小^(qū))海域,其中江蘇8個在建項目共計2305 55MW,福建6個在建項目
截止2017年8月31日,我國開工建設的海上風電項共19個,項目總裝機容量4799.05MW。項目分布在江蘇、福建、浙江、廣東、河北、遼寧和天津七個?。ㄊ?、區)海域,其中江蘇8個在建項目共計2305.55MW,福建6個在建項目共計1428.4MW,浙江、廣東、河北、遼寧和天津分別有1個在建項目。

在建的19個海上風電項目里,使用(擬使用)上海電氣機組總?cè)萘繛?232MW;使用(擬使用)金風科技機組總?cè)萘繛?64.15MW;使用(擬使用)明陽智慧能源機組總?cè)萘繛?67MW;使用(擬使用)遠景能源機組總?cè)萘繛?00.8MW;使用中國海裝機組總?cè)萘繛?10MW;使用西門子歌美颯機組總?cè)萘繛?0MW。

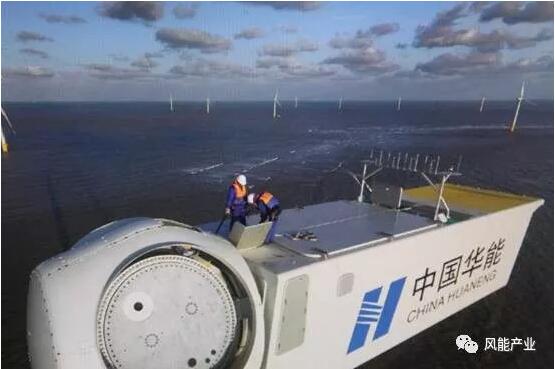

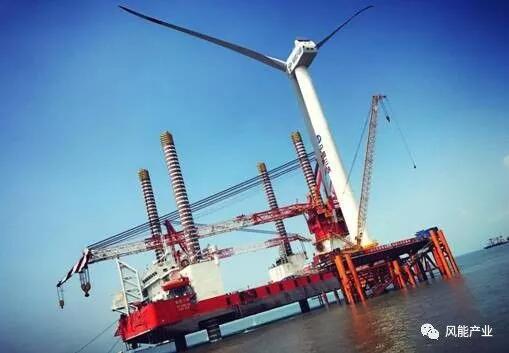

一、華能如東八角仙300MW海上風電項目


華能如東八角仙300MW海上風電項目

開發商:華能如東八仙角海上風力發電有限責任公司。

項目概況:項目位于江蘇省南通市如東縣小洋口北側八仙角海域,分南區和北區兩部分,共安裝風電70臺,總裝機容量302.4MW,配套建設兩座110千伏海上升壓站和一座220千伏陸上升壓站。北區項目面積36平方千米,平均岸距15千米,平均水深0-18米,裝機容量156MW,安裝14臺上海電氣SWT-4.0-130機組和20臺中國海裝5.0MW機組(H171-5MW、H151-5MW兩種機型都有安裝),北區裝機共34臺;南區項目面積46平方千米,平均岸距25千米,平均水深0-8米;裝機容量146.4MW,安裝遠景能源EN-136/4.2機組12臺和上海電氣SWT-4.0-130機組24臺,南區裝機共36臺。項目造價為約為17000元/kW,總投資約51億元。

項目進度:2015年1月26日獲得江蘇省發改委核準,2016年4月份開工建設,2017年9月3日完成全部機組吊裝。

二、魯能江蘇東臺200MW海上風電場項目

開發商:江蘇廣恒新能源有限公司。

項目概況:項目位于江蘇省東臺市東沙沙洲東南部,場區中心離岸距離36km,涉海面積29.8km2,共布置50臺上海電氣SWT-4.0-130風電機組、一座220kV海上升壓站和一座陸上集控中心,通過35kV海纜將50臺機組連接至海上升壓站,再通過220kV海纜將海上升壓站電能送至陸上集控中心。

項目進度:2015年7月11日東臺項目正式啟動。2016年4月份開工建設。2016年10月12日正式開始首臺機組吊裝,2016年12月16日完成首批機組并網發電。首批12臺機組與2017年5月28日通過240試運行;2017年7月24日完成全部機組吊裝工作。

三、大唐江蘇濱海300MW海上風電場

開發商:大唐國信濱海海上風力發電有限公司。

項目概況:項目位于江蘇省濱??h廢黃河口至扁擔港口之間的近海海域,涉海面積150平方公里,平均水深18-22米,平均岸距21千米。項目初期計劃安裝100臺華銳風電3.0MW機組,并于2015年底曾完成海上機組試樁工作。2017年該項目重新進行機組招標,金風科技和明陽風電分別中標150MW。

項目進度:2016年12月19日,該項目220kV海上升壓站完成吊裝。2017年5月重新進行風電機組招標并于2017年8月公布了機組中標結果,2017年年內完成數臺機組的吊裝。

四、國華投資江蘇分公司東臺四期(H2)300MW海上風電場項目

開發商:國華(江蘇)風電有限公司。

項目概況:此項目是國華集團第一個獲得核準的海上風電項目,位于江蘇省東臺近海北條子泥海域,風電場中心離岸距離約42公里,平均水深約6米,項目共安裝機組75臺,總裝機容量302.4兆瓦,計劃安裝63臺4.0兆瓦上海電氣SWT-4.0-130風電機組及遠景能源12臺EN-136/4.2風電機組。風電機組基礎采用單樁形式,設置一座220kV海上升壓站,電力經過海上升壓站匯流升壓后,通過雙回220kV海纜送出至陸上東臺二期北區升壓站。

項目進度:該項目于2015年7月取得項目核準批復,并于2017年8月取得海上風電場項目的海域使用權證書。

五、福清興化灣300MW海上風電場一期(樣機試驗風場)




開發商:福清海峽發電有限責任公司。

項目概況:該項目是全球首個國際化大功率海上風電試驗場,位于福清市江陰半島東南側和牛頭尾西北側海域,興化灣北部,場址涉及福清市三山鎮與沙埔鎮。該場址由兩塊區域組成,總面積約為33.2KM²,規劃裝機容量300MW,已列入福建省海上風電規劃。項目一期為樣機試驗風場,總裝機容79.4MW,項目投資約14.7億元,總共布置14臺機位,分別安裝GE Haliade 6MW-150機組3臺、金風科技6.7MW機組2臺、中國海裝5MW機組2臺、上海電氣6MW機組2臺、太原重工5MW機組2臺、明陽風電5.5MW機組2臺和東方風電5MW機組1臺。項目投資總額約18億元。

項目進度:2017年2月19日19時,樣機試驗風電場成功完成首根風機基礎主體鋼管樁沉樁施工;7月26日,項目首臺機組(太重)順利安裝完成;8月21日17點36分,成功安裝第二臺風電機組;計劃于9月中旬首批3臺機組并網發電;到10月份14臺機組全部安裝完成”。

六、國電舟山普陀6號海上風電場2區工程

開發商:國電電力浙江舟山海上風電開發有限公司。

項目概況:項目位于舟山普陀六橫島東南側海域,風場中心點離六橫島約11公里,風電場規劃海域面積50平方公里。項目原規劃安裝50臺單機容量5MW的風電機組,后調整為安裝63臺單機容量4MW上海電氣SWT-4.0-130風電機組,總裝機規模為252MW。風電場配套建設一座220kV海上升壓站,風電機組升壓后通過10回35kV海纜接入升壓站35kV母線,并經由2臺220kV主變升壓后以一回220kV海纜送至陸上計量站,在陸上計量站轉接為220kV架空線后送入220kV岑山變電站。項目總投資為45.1322億元。

項目進度:項目于2013年12月19日獲浙江省發改委核準,2016年11月24日開始海上試樁作業。預計于2017年9月份首臺機組安裝完畢,10月15日首臺風機并網發電;項目計劃于2017年底13臺機組并網發電;到2018年底,項目全部機組并網。

七、江蘇龍源蔣沙灣300MW海上風電場

開發商:江蘇海上龍源風力發電有限公司。

項目概況:項目位于江蘇省海安縣蔣家沙海域,風電場中心離岸距離約23km,項目計劃安裝遠景能源EN-136/4.0風電機組75臺,裝機容量共300MW。機組由12回集電線路接入海上220KV升壓站,升壓后由兩回220KV海底電纜接至陸上集控中心。項目總投資約53.2億元。

項目進度:項目于2015年6月獲得核準,2016年9月正式開工建設,2017年3月18日完成首臺機組吊裝。截止2017年8月底,已完成20余臺風電機組的安裝。
